6月18日,我局顺利完成110千伏埔岭变1#主变吊罩工作,加快了迎峰度夏工程—110千伏埔岭输变电工程的进度。
3月16日,110千伏埔岭变1#主变50兆伏安主变压器已运抵埔岭变电站,但由于春夏天气多变,吊罩工作一直无法开展。6月18日,迎来了大家盼望已久晴好的天气,工作人员按既定的安排有条不紊的开展工作。

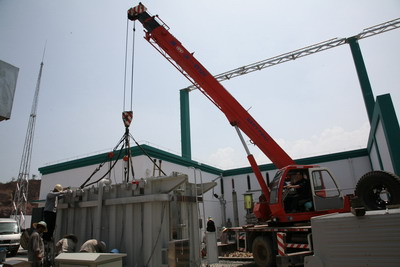

一大早,分公司副经理柯瑶、变电一队班长郭建华、油务郭志斌以及相关人员就来到现场,对现场进行布置,准备好工器具,吊车就位、滤油机就位、布管等工作有条不紊的开展。经过大家的努力,10:10主变罩顺利起吊,经厂家人员现场检查、高试做相间、铁芯等对地绝缘试验后,于11:10顺利回罩,为确保下月送电奠定了基础。
 |
永安供电局加快迎峰度夏工程进度 |
永安 110千伏埔岭变电站位于永安埔岭汽车工业园区内,远景规模:50兆伏安主变压器 3台,110千伏出线 3回,10千伏出线30回。每台主变 10千伏侧各装设 2组 4.8兆乏无功补偿电容器、1套接地消弧线圈。 本期规模:50兆伏安主变压器 1台,110千伏出线 1回,10千伏出线10回。主变 10千伏侧装设 2组 4.8兆乏无功补偿电容器。其中变电站投资为 1674万元,埔岭变 T接 110千伏黄历~南塔I回线路工程投资166.65万元,配套 OPGW线路通知17万元:配套端机通信工程投资77.8万元,总投资1935.45万元。
