8月27日,在多个部门与班组的分工配合下,永安供电局顺利完成35千伏磷厚变1#主变吊芯工作任务。

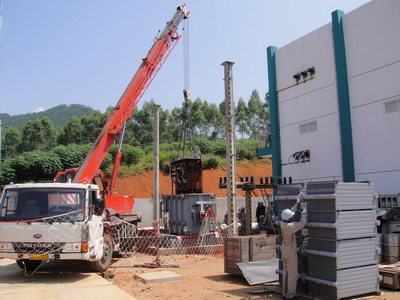

由于夏季季节天气多变以及天鹅、莫拉克等连续台风和上半年110千伏埔岭变的安装投运任务紧的影响,使得在3月30日就运抵磷厚变电站的1#主变一直找不到合适的时间进行吊芯安装。8月27日,迎来了大家盼望已久的好天气,工作人员按既定的安排有条不紊的开展工作。一大早,检修人员就来到现场,对现场进行布置,准备好工器具,吊车就位、滤油机就位、布管等工作有条不紊的开展。经过大家的努力,10:18主变芯体顺利起吊,经厂家人员现场检查、高试做相间、铁芯等对地绝缘试验后,于11:10顺利回罩,为确保下月送电奠定了基础。在吊芯期间,变电高试组高级技师王定有还对在场的新分配的人员现场讲课,讲解该变压器是中部调压,应从变压器的铭牌看起,如何进行调压、抽头,如何分配、铁芯的接地等,从感性到实物,给在场的每一位上了生动的一课。
 |
永安供电局顺利完成35千伏磷厚变1#主变吊芯 |
据了解,35千伏磷厚变位于永安市小陶镇南部205国道至磷厚村道路边,本期规模为8兆伏安主变压器 1台,35千伏出线2回,10千伏出线5回,投资803.83万元。远景规模为8兆伏安主变压器 2台,35千伏出线 3回,10千伏出线10回。该站进线通过35千伏吴陶线#62铁塔上的导线开断,采用3*YJV-35/1*300单芯高压电缆分别接进变电站,一路进线为35千伏小陶变,另一路进线为35千伏吴地线,投资64.98万元。
