至8月18日18时,三明电业局第三批共产党员突击队完成了叠石镇供电主杆线路叠石线#1—#19杆的整线、#20—#26杆的组立及紧线工作,为提前恢复叠石镇供电创造了条件。

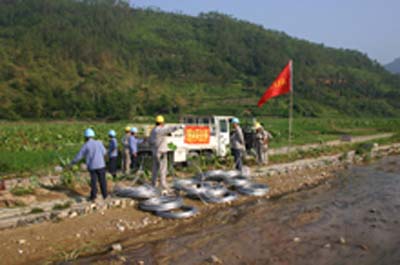

据了解,三明局第三批由永安供电局25名共产党员组成的突击队于8月16日到达福鼎抢险。8月17日一早,突击队全体队员在抗灾抢险指挥部的统一指挥下,立即深入现场进行勘测、备料、挖洞工作。8月18日6时,突击队员在三明局抗灾抢险现场总指挥施志敏的带领下,分乘3部车辆,驱车10多公里来到叠石镇透埕村,开始抢修叠石线。
叠石线是叠石镇的供电主杆线路,承载着全镇企业、居民的生产、生活用电负荷。同时,这里也是此次台风“桑美”的重灾区,从叠石镇到贯岭镇的35根电杆中,就有16根电杆在此次台风中完全断裂,且大部分分布在山上,加之前一晚刚下过阵雨,给施工增加了难度。但突击队员忘记了连日的劳累和一路的颠簸,弘扬“5.24”抗洪精神,发扬特别能吃苦,特别能战斗的作风,仅用一天时间,就完成了叠石线#1—#19杆的整线、#20—#26杆的组立及紧线工作,将于明日全面展开叠石线14公里的抢修工作,恢复对叠石镇的供电。
 |
